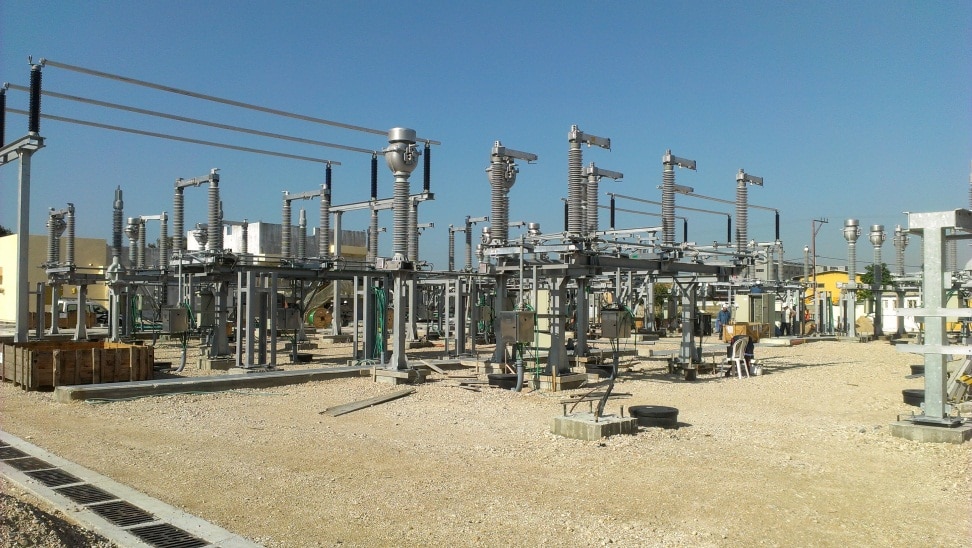

חברת החשמל משפרת את אמינות אספקת החשמל בדרום הארץ
משדרגת שתי תחנות משנה – סדום צפון ורותם
סמנכ"ל פרוייקטים הנדסיים ופיתוח עסקי בחברת החשמל, רון ויס: "מדובר בפרוייקטים חשובים ומורכבים המאפשרים הזרמת אנרגיה מיצרנים פרטיים, תוך שיפור משמעותי באמינות אספקת החשמל"
חברת החשמל משפרת את אמינות אספקת החשמל בדרום הארץ ומשדרגת שתי תחנות משנה (תחמ"ש) קיימות, תחמ"ש רותםהממוקם בשטח מפעלי כימיקלים אמפרט רותם ותחמ"ש סדום שבדרום ים המלח מול מפעלי ים המלח.
סמנכ"ל פרוייקטים הנדסיים ופיתוח עסקי בחברת החשמל, רון ויס: "מדובר בשני פרוייקטים חשובים ומורכבים המהווים שיפור של מערכת החשמל בדרום הארץ, המאפשרים הזרמת אנרגיה מיצרנים פרטיים, תוך שיפור משמעותי באמינות אספקת החשמל"
תחמ"ש רותם: שיפור אמינות אספקת החשמל לתושבי אזור ערד
תחמ"ש רותם,הינה תחנה המשותפת לחברת החשמל ולמפעל כימיקלים אמפרט רותם, המשרתת את המפעל ואת לקוחות אזור התעשייה מישור הרותם והישובים שליד ערד.
עבודות השדרוג כוללות הרכבת מסדר 161 קילו וואט פתוח הכולל 2 ניידות שנאים, הקמת בניין לאכלוס הרכיבים החדשים להגדלת התחנה ובו חדר פיקוד חדשני וסוללות חדשות, שיפוץ חדר הפיקוד הישן ובניית חדר תקשורת חדש.
מנהל הפרויקט מחברת החשמל, שלמה גאון: " עבודות שדרוג התחנה הינן מורכבות היות ומדובר בתחנה תפעולית הנמצאת בקרבת מפעל של חומרים מאוד מסוכנים. עובדי חברת החשמל עושים ככל שניתן על מנת לסיים את העבודה במהירות וביעילות המרבית".
עבודות התחילו בדצמבר 2010 וצפויות להסתיים בסוף הרבעון הראשון של 2016.
תחמ"ש סדום צפון: שדרוג תחנת משנה המשותפת לחברת החשמל ולמפעלי ים המלח
תחמ"ש סדום צפון הינה תחנה המשותפת לחברת החשמל ולמפעלי ים המלח, המשרתת את מפעלי ים המלח,אזור מלונות ים המלח, תושבי המועצה האזורית "תמר" וישובים נוספים לכיוון הערבה.
עבודות השדרוג כוללות הוספת ניידת 161 קילו וולט, מסדרים ושנאים. כמו כן, כוללות התקנה של שדה קו לדימונה – סדום דרום, ביטול והוצאה מפועל שדה 110 קילו וולט של דימונה-רותם- סדום צפון – שדה ה-110 ק"ו האחרון שהיה בשימוש בישראל! אספקת חשמל ב-161 קילו וולט הינה אמינה יותר מכיוון שמאפשרת הזנת חשמל מיותר ממקור אחד.
פרסום
בנוסף, טורבינת גז של מפעלי ים המלח הנמצאת בתחמ"ש סדום דרום, תחובר לרשת הארצית ותספק את האנרגיה לרשת דרך תחמ"ש סדום צפון.
מנהל הפרויקט מחברת החשמל, שלמה גאון: "עבודות השדרוג מתבצעות בתנאים מאוד קשים של חום ואבק, כשבחודשי הקיץ הטמפרטורה אף מגיעה אל מעל ל-50 מעלות צלסיוס. כמו כן, גם כאן מדובר בעבודה בתנאים של התחנה תפעולית המחייבת משנה זהירות".
העבודות התחילו באפריל 2014 וצפויות להסתיים ברבעון השני של 2016.
