מינהרות החשמל לאורך 'נתיבי איילון'

חברת החשמל מסיימת פרויקט מורכב להנחת כבלי מתח גבוה בתוך מנהרה העוברת מתחת ל'נתיבי איילון' ואזור גשר 'ההלכה' וצפון תל-אביב – על מנת לתת מענה לביקושי החשמל שייגדלו עם הקמת פרויקטים גדולים  המוקמים לאורך 'נתיבי איילון'.



בימים אלו מסיימת חברת החשמל  פרויקט רחב היקף  להנחת 30 ק"מ של כבלי חשמל במתח גבוה, בתוואי תת-קרקעי העובר ברחבי ת"א. חלק מהתוואי עובר  במנהרה בעומק של 15  מטר. המינהרה,  מנהרת 'ההלכה',  מספקת חשמל מתחנת המשנה ת"א- צפון שבשכונת בבלי לאזורים שונים בעיר  ת"א.

פרסום

עם הוספת הכבלים הנוספים יינתן מענה לביקושי החשמל העתידיים במספר פרויקטים ההולכים ונבנים בימים אלו בתל-אביב: לולאת וולובלסקי -המרכז העסקי החדש של ת"א בסמוך למגדלי עזריאלי, הרכבת הקלה-קו אדום,  פרויקט דרום  הקריה והשוק סיטונאי הנמצאים בשלבי בניה מתקדמים לקראת איכלוס .



הפרויקט כולל  הנחת 32 כבלי מתח גבוה באורך כולל של כ-44 ק"מ . בשלב זה   הונחו כבר כ-  30 ק"מ כבלים. התוואי עובר חלקו במנהרת  ההלכה לאורך דרך נמיר עד לולאת וולובלסקי.

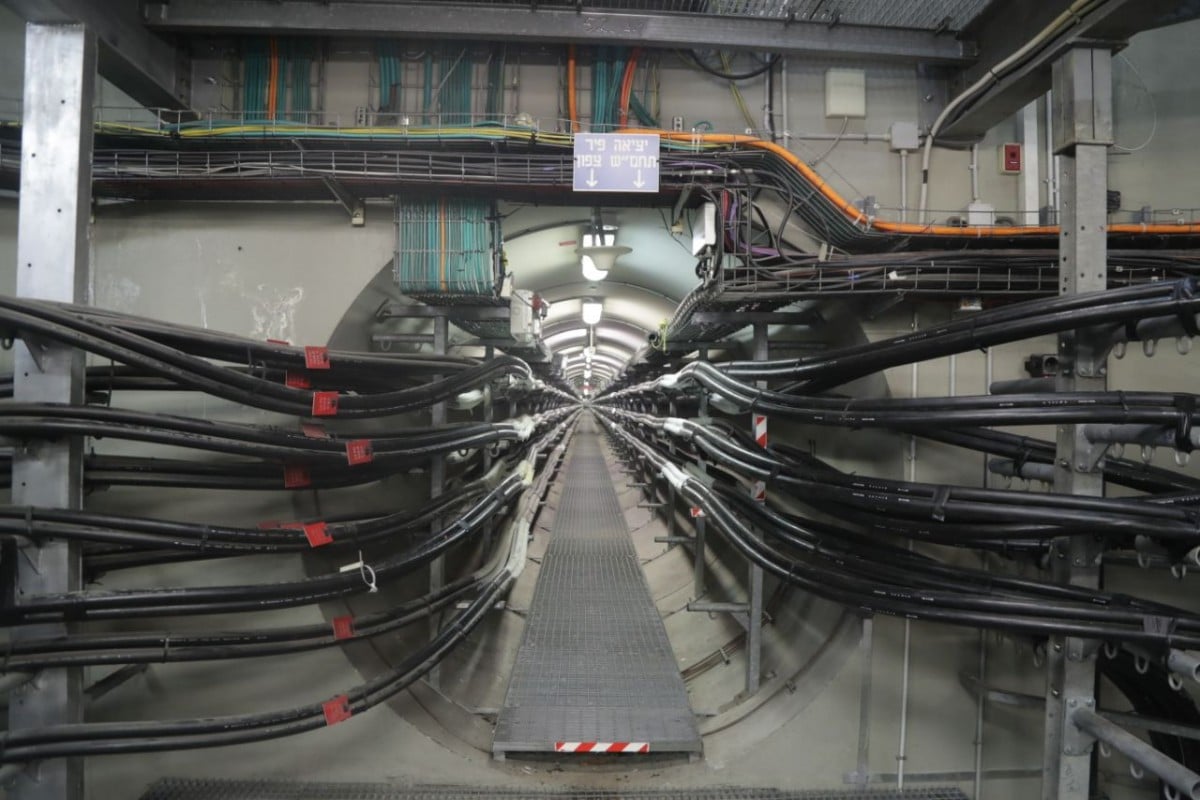

ביצוע  העבודות להנחת  הכבלים במנהרה היה מורכב מאוד, רובו ככולו נעשה באמצעים ידניים בלבד, ללא מכשור כלשהו.  במנהרה, שאורכה 350 מ',  עבדו  במשך כחודש ימים  עשרות עובדים  שמתחו מאות מטרים של כבלים על מנת להניחם בתוך המנהרה ובסופה הונחו בה 5 ק"מ של כבלים.

העבודות שהחלו  במהלך שנת 2016 מבוצעות בשיתוף ותאום עם עבודות הפיתוח של עיריית ת"א  .



בפברואר  2018  צפויה חברת החשמל להזרים חשמל להפעלת  התחנה וכן לסיים  הנחת עוד  14 ק"מ כבלים מכיוון תחנת ת"א צפון  לדרך רב ניסים (הולכה) .

במקביל לפרויקט זה מתבצעת עבודה בתחנת משנה ת"א צפון  שנמצאת בלב שכונת בבלי בת"א הכוללת הוספת שני שנאים כמענה נוסף לביקושים עתידיים.

פרסום





יו"ר דירקטוריון חברת החשמל האלוף (במיל') יפתח רון-טל:  "בפרויקט חיוני זה באה לידי ביטוי העדיפות בקידום פיתוח רשת החשמל. עובדי חברת החשמל מוכיחים פעם אחר פעם יכולות תכנון וביצוע של פרוייקטים הנדסיים מורכבים ברמה הגבוהה ביותר תוך תפיסה ניהולית של שמירה וחיזוק אמינות אספקת החשמל בסטנדרטים גבוהים"



תודה שאתם מבקרים בפורטל חשמלנט. חשמלנט היינו פורטל מקצועי ומקיף לתחום החשמל והתאורה .בחשמלנט תוכלו למצוא אינפורמציה מקצועית שחשובה לכם ומאגר ספקים גדול מתחום החשמל והתאורה

כתיבת תגובה

האימייל לא יוצג באתר. שדות החובה מסומנים *

אתר זו עושה שימוש ב-Akismet כדי לסנן תגובות זבל. פרטים נוספים אודות איך המידע מהתגובה שלך יעובד.

כתבות נוספות

קבוצת גולד בונד ממשיכה במגמה של פיתוח עסקי ונכנסת לשותפות בתחום ייצור החשמל...

12 באוגוסט 2026

קבוצת גולד בונד ממשיכה במגמה של פיתוח עסקי ונכנסת לשותפות בתחום ייצור החשמל...

12 באוגוסט 2026

נגה: מערכת החשמל ערוכה לגל החום הצפוי

30 ביולי 2026

נגה: מערכת החשמל ערוכה לגל החום הצפוי

30 ביולי 2026

קיזוז סכום של עד 75 מיליון ש”ח מחברת פי.אס.פי השקעות בע”מ

28 ביולי 2026

קיזוז סכום של עד 75 מיליון ש”ח מחברת פי.אס.פי השקעות בע”מ

28 ביולי 2026

רשות החשמל עוצרת ל־140 יום את הטיפול בבקשות לחיבור חוות שרתים

23 ביולי 2026

רשות החשמל עוצרת ל־140 יום את הטיפול בבקשות לחיבור חוות שרתים

23 ביולי 2026

מחזקים את תחום האנרגיה בערבה

12 ביולי 2026

מחזקים את תחום האנרגיה בערבה

12 ביולי 2026

הכנס השנתי אנרגיה בקיבוצים של מעגן פרויקטים: בכירי משק האנרגיה יתכנסו לקריי...

9 ביולי 2026

הכנס השנתי אנרגיה בקיבוצים של מעגן פרויקטים: בכירי משק האנרגיה יתכנסו לקריי...

9 ביולי 2026

קבוצת גולד בונד ממשיכה במגמה של פיתוח עסקי ונכנסת לשותפות בתחום ייצור החשמל...

12 באוגוסט 2026

קבוצת גולד בונד ממשיכה במגמה של פיתוח עסקי ונכנסת לשותפות בתחום ייצור החשמל...

12 באוגוסט 2026

נגה: מערכת החשמל ערוכה לגל החום הצפוי

30 ביולי 2026

נגה: מערכת החשמל ערוכה לגל החום הצפוי

30 ביולי 2026

קיזוז סכום של עד 75 מיליון ש”ח מחברת פי.אס.פי השקעות בע”מ

28 ביולי 2026

קיזוז סכום של עד 75 מיליון ש”ח מחברת פי.אס.פי השקעות בע”מ

28 ביולי 2026

רשות החשמל עוצרת ל־140 יום את הטיפול בבקשות לחיבור חוות שרתים

23 ביולי 2026

רשות החשמל עוצרת ל־140 יום את הטיפול בבקשות לחיבור חוות שרתים

23 ביולי 2026

שלום לך 👋
נעים להכיר.

הירשמו לקבלת תוכן מדהים לתיבת הדואר הנכנס, כל חודש.
