פריסת תיילים באמצעות מסוק של חברת החשמל התבצעה הבוקר בשמי הנגב

כחלק מפרויקט עתיר משאבים חברת החשמל מקימה את קו צפית-מישור רותם על מנת להביא לשיפור והגדלת יכולות ואמינות אספקת קווי הולכת החשמל מדרום הארץ למרכז ולצפון.

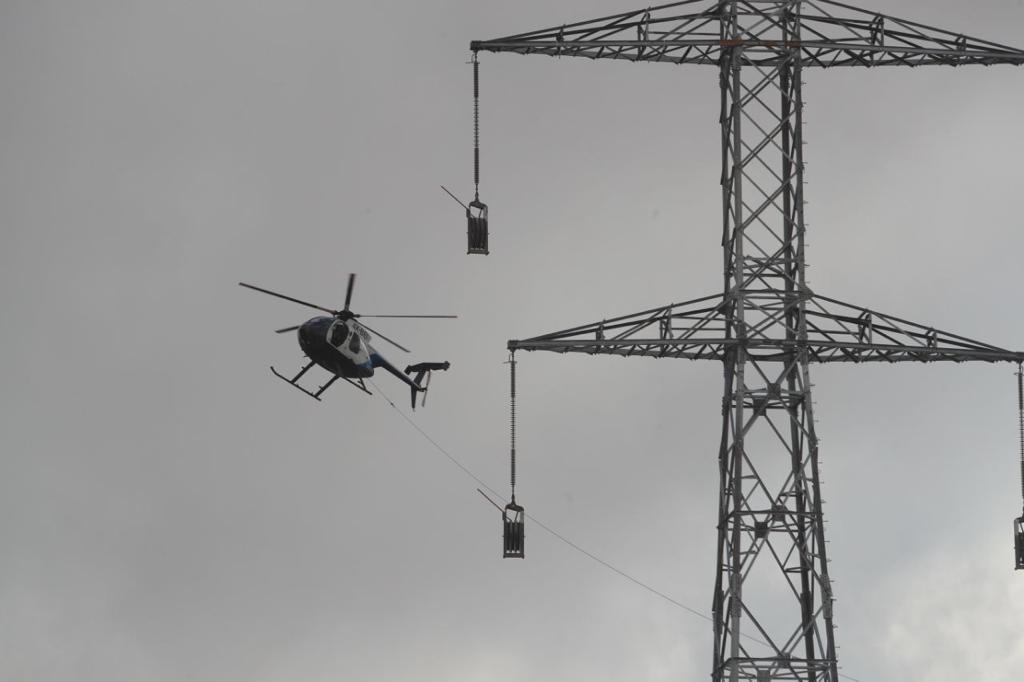

הבוקר, ביצעו עובדי החברה בסיוע מסוק של חברת החשמל עבודה מורכבת של פריסת תיילים, בין העמודים החדשים שהוקמו לטובת הקו .

הקו הוא חלק מפרויקט אשכול הנגב- פרויקט אסטרטגי העתיד לתת מענה לתוספת נרחבת של אמצעי ייצור חשמל בגז טבעי ובאנרגיות מתחדשות ולסייע לקליטת אנרגיות מתחדשות וייצור פרטי בדרום הארץ בהספק של אלפי מגה וואט.

פרסום
פרסום

העבודות בפרויקט החלו ביוני 2019, אורך הקווים החדשים יגיע ל 116 ק"מ . עלות ההשקעה בפרויקט זה מגיעה לכ-815 מיליון ₪ ועתידה להסתיים בשנת 2021.

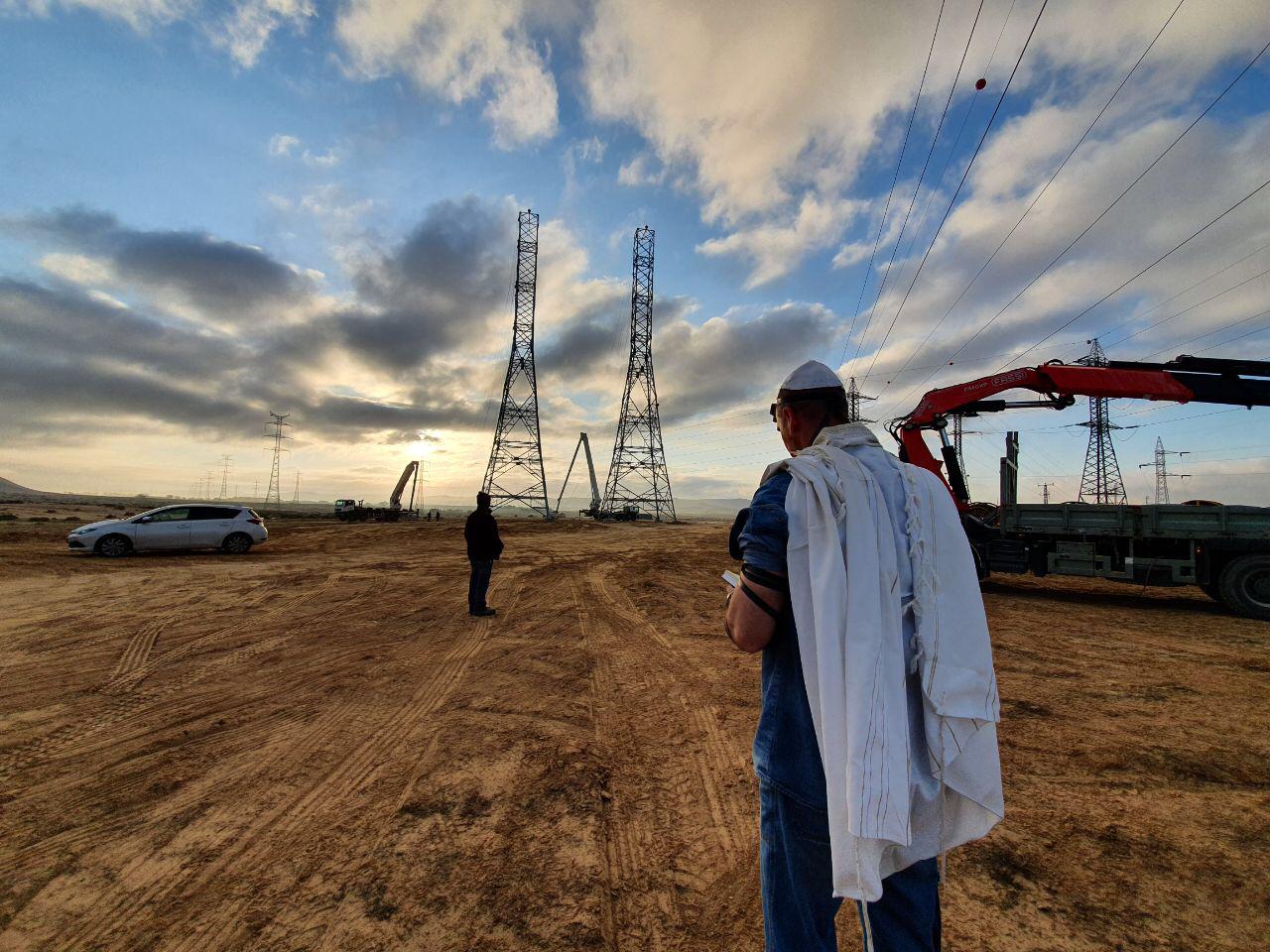

עובדי החברה, שהגיעו בטרם זריחה, מתפללים לפני תחילת העבודות
צילומים: יוסי וייס חברת החשמל

תודה שאתם מבקרים בפורטל חשמלנט. חשמלנט היינו פורטל מקצועי ומקיף לתחום החשמל והתאורה .בחשמלנט תוכלו למצוא אינפורמציה מקצועית שחשובה לכם ומאגר ספקים גדול מתחום החשמל והתאורה

כתיבת תגובה

האימייל לא יוצג באתר. שדות החובה מסומנים *

אתר זו עושה שימוש ב-Akismet כדי לסנן תגובות זבל. פרטים נוספים אודות איך המידע מהתגובה שלך יעובד.

כתבות נוספות

קבוצת גולד בונד ממשיכה במגמה של פיתוח עסקי ונכנסת לשותפות בתחום ייצור החשמל...

12 באוגוסט 2026

קבוצת גולד בונד ממשיכה במגמה של פיתוח עסקי ונכנסת לשותפות בתחום ייצור החשמל...

12 באוגוסט 2026

נגה: מערכת החשמל ערוכה לגל החום הצפוי

30 ביולי 2026

נגה: מערכת החשמל ערוכה לגל החום הצפוי

30 ביולי 2026

קיזוז סכום של עד 75 מיליון ש”ח מחברת פי.אס.פי השקעות בע”מ

28 ביולי 2026

קיזוז סכום של עד 75 מיליון ש”ח מחברת פי.אס.פי השקעות בע”מ

28 ביולי 2026

רשות החשמל עוצרת ל־140 יום את הטיפול בבקשות לחיבור חוות שרתים

23 ביולי 2026

רשות החשמל עוצרת ל־140 יום את הטיפול בבקשות לחיבור חוות שרתים

23 ביולי 2026

מחזקים את תחום האנרגיה בערבה

12 ביולי 2026

מחזקים את תחום האנרגיה בערבה

12 ביולי 2026

הכנס השנתי אנרגיה בקיבוצים של מעגן פרויקטים: בכירי משק האנרגיה יתכנסו לקריי...

9 ביולי 2026

הכנס השנתי אנרגיה בקיבוצים של מעגן פרויקטים: בכירי משק האנרגיה יתכנסו לקריי...

9 ביולי 2026

קבוצת גולד בונד ממשיכה במגמה של פיתוח עסקי ונכנסת לשותפות בתחום ייצור החשמל...

12 באוגוסט 2026

קבוצת גולד בונד ממשיכה במגמה של פיתוח עסקי ונכנסת לשותפות בתחום ייצור החשמל...

12 באוגוסט 2026

נגה: מערכת החשמל ערוכה לגל החום הצפוי

30 ביולי 2026

נגה: מערכת החשמל ערוכה לגל החום הצפוי

30 ביולי 2026

קיזוז סכום של עד 75 מיליון ש”ח מחברת פי.אס.פי השקעות בע”מ

28 ביולי 2026

קיזוז סכום של עד 75 מיליון ש”ח מחברת פי.אס.פי השקעות בע”מ

28 ביולי 2026

רשות החשמל עוצרת ל־140 יום את הטיפול בבקשות לחיבור חוות שרתים

23 ביולי 2026

רשות החשמל עוצרת ל־140 יום את הטיפול בבקשות לחיבור חוות שרתים

23 ביולי 2026

שלום לך 👋
נעים להכיר.

הירשמו לקבלת תוכן מדהים לתיבת הדואר הנכנס, כל חודש.
